當耐磨地面施工完成后的第三天,可以進行膨脹縫切割,其切割間距不大于6CM,切割深度相當于混凝土土層厚度的三分之一為宜,切割完后,使用瀝青或膠泥等防水材料填縫,嚴格把關填縫材料的封閉性能,防止?jié)B水對耐磨土層的腐蝕。最后可在完成的耐磨地面進行打地板蠟拋光處理工作,最終使得耐磨地面細膩光亮。

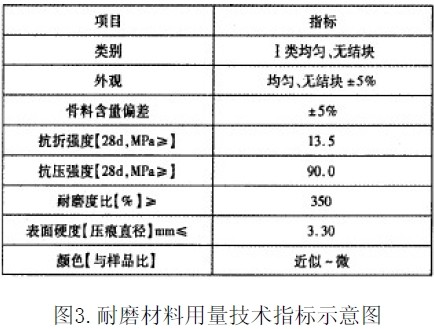

在工廠配置成半成品,現場施工用的干撒粉料。耐磨材料的用量主要根據說明書和設計要求來確定(其技術指標如下圖3)。
二、耐磨地面的注意事項探究
(一)基層混凝土要注意保持和易性,同時保證混凝土強度要求設計。
(二)布撒耐磨材料時候,要注意均勻,嚴格按布撒程序執行,最后總厚度為2-3毫米為宜。
(三)嚴格處理好,塊與塊的接縫工作,減少和清理切割痕印。
(四)耐磨地面養護劑要涂均抹勻,不得遺漏,確保工程整體養護質量。
(五)嚴禁耐磨材料與含有氯化鈣混凝土混合加工,同時也禁止使用含鹽或鹽溶液的混凝土,這些化學物都將對耐磨材料有一定腐蝕作用,這對耐磨地面的質量有嚴重影響。
(六)對完工的耐磨地面要進行為期一周的看護,防止裂縫。主要防止中午擠壓、水漬浸泡耐磨路面。
(七)對于澆筑于耐磨地面的商品砼,要提前與攪拌站進行溝通,嚴格依據耐磨地面的具體參數,精確配比,同時測定混凝土初凝和終凝的自然時間,便于依據其凝結時間合理進行對于工序施工工作。因粉煤灰的碳粒會伴隨水分與混凝漿體分離,最終影響混凝土層表面硬度。所以要控制混凝土煤灰的摻量,一般摻量以5%-8%為宜。
(八)地面標高控制。在耐磨地面施工過程中,反復對施工地面標高進行復核,以便及時發現問題,進行處理,避免后期照成大面積錯誤進行不必要的返工。
(九)地面裂縫的控制。在大面積混凝土施工地,一般采用分割縫控制裂縫的產生,在地面與墻的交接邊角部分,一般采用附加鋼筋保證耐磨地面施工質量。
